浪漫樱花动漫在线观看官网_久久99精品久久久久久蜜芽_爸爸常年不在家妈妈一个人带孩子_麻花传媒剧国产mv在线观看_国产激情免费视频在线观看_免费无码一区二区三区蜜桃大_人妻人人做人做人人爱_怡红院最新免费全部视频_bd韩语在线播放高清

混凝土切割,支撐梁切割,支撐梁拆除

河南嘉大建筑工程有限公司

河南總公司
地址:河南省鄭州市新鄭教育園區祥安路康橋九溪郡別墅1區115號樓-3單元-302室

電話:0371-60953928

          13283896978

深圳分公司

地址:深圳市南山區西麗街道松坪村三期東區2棟28C

電話:132 8389 6978

杭州分公司

浙江省杭州市上城區天城路91號B座A-570室

電話:132 8389 6978

網址:www.zhixiangbang.com

業務范圍:混凝土切割、植筋、繩鋸切割、防撞墻切割、橋梁切割、加固等

公司新聞當前位置:網站首頁 >> 公司新聞 >>新聞詳細

基坑工程冠梁、支撐梁的施工方案

來源:s  發表時間:2025/6/3 16:18:56  點擊次數:【43】

打印
字體【
視力保護色

一、冠梁施工方案

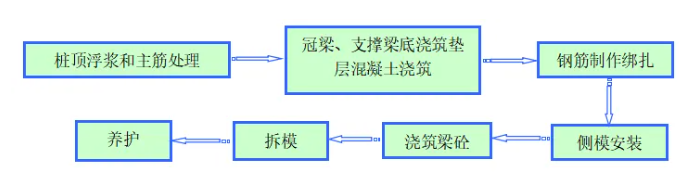

1、施工工藝流程


2、樁頂浮漿和主筋處理


在土方開挖到設計標高后,應及時清除樁頂?shù)母{、松軟層和主筋上的粘土,鑿除多余的砼,保證樁頂伸入樁頂梁100mm,并使底部座落在支護樁頂新鮮砼面上,樁的主筋錨入冠梁長度為35d。


3、冠梁、支撐梁底澆筑墊層混凝土澆筑


由于支撐梁、冠梁是支撐在剛開挖的土層上,為了減少沉降和結構變形,在剛挖開的梁基槽底土方用鐵鍬平整拍實,并按照設計要求澆筑100厚C15混凝土,寬為梁寬加200,控制好標高,用平板振動器振實,跨度≥4米的支撐梁墊層應按照3‰起拱。


鋼筋綁扎之前,按照圖紙及會審紀要要求,在支撐梁底鋪設塑料薄膜,以把墊層與支撐梁隔開,土方開挖時可以容易脫落,確?;炷劣^感。


4、鋼筋制作綁扎


(1)鋼筋制作


1本工程所用的各種規格的鋼材均應有出廠合格證及檢驗報告,鋼筋表面或每捆(盤)鋼筋均應有標志,進場時應按批量及直徑分批檢驗與堆放,檢驗內容包括對鋼筋的標志外觀的檢查,并按現行國家有關標準規定抽取試樣作力學試驗,合格后方可使用。


2鋼筋制作時,應嚴格按配筋圖計量下料,按設計要求,鋼筋接頭在同斷面不應超過鋼筋總數的50%,在任一焊接接頭中心至長度為鋼筋直徑1.3la且不小于500mm的區段內,同一根鋼筋不得有兩個接頭。


3冠梁鋼筋錨固長度為40d,主筋保護層均為35mm。


(2)鋼筋綁扎


1根據設計要求,冠梁外側主筋可在支撐與支座處三分之一范圍搭接,搭接方法采用焊接,接縫長度應≥10d,內側主筋可在支撐梁支座處搭接,搭接長度應≥45d;


2支撐梁、冠梁分兩個施工段同時施工,施工段與施工段交接處需預留插曲筋,并根據數量分兩次搭接。


3鋼筋保護層厚度35mm,所有的鋼筋保護層均采用成品塑料墊塊,內埋鐵絲規格40×40,厚度同保護層,其間距應在1m之內。


4在冠梁邊(距梁邊線100mm)每隔3m預埋Φ16(L=200mm@3000)短筋,作為防護欄桿焊接件使用。


5、冠梁模板安裝及混凝土澆筑


1待冠梁筋綁扎完畢驗收后,在混凝土墊層上根據設計圖紙尺寸配制、安裝模板,橫楞采用50×100木方@≤400mm,縱楞采用50×100木方間距@800mm;梁中間設一道M12對拉螺栓@800,梁面采用50×100木方加固@1000,兩側采用50×100木方加固@1500斜向布設,支撐于堅實土面上。


2砼振搗采用插入式振動器施工,振動棒的插入間距為500mm,每振點的振搗延續時間,應使砼表面呈現浮漿和不再下沉為止。


3冠梁可留設施工縫,施工縫為啟口縫,用鐵絲網圍擋,成型后表面予以鑿毛。禁止留置在平直段內。


4砼澆筑時應按規定制作試塊并多做一組,同條件養護,待土方開挖之前,進行試壓,達到設計要求強度的80%后方可進行土方開挖。


二、混凝土內支撐梁施工方案


土方開挖至支護樁頂標高(9.2m)時,開始第一道鋼筋砼水平支撐體系的施工,鋼筋砼水平支撐梁體系及冠梁的砼強度等級均為C30,環梁(HL)、支撐梁(L1、L2)設計砼強度均為C30,環梁設計尺寸1500*800,支撐梁有700*800及600*700(混凝土支撐平面布置圖如下)。


1、內支撐施工


(1)模板工程施工工藝


1)、模板支設的工藝流程為:彈線---底模(或砼墊層)--側板--拼裝---涂刷隔離劑---側板安裝


2)、模板支設、拆除的施工方法:


先在基槽底彈出支撐梁邊線,再把側板對準邊線豎立,用水平尺校正側板頂面水平后,再用斜撐和平撐釘牢,為防止?jié)仓艜r模板變形,保證梁寬度的準確,在側板上每隔一定距離釘上搭頭木。因梁高均超過700mm,且大部分高達1000以上,應采用對拉螺栓在梁側中部和底部各設置通長橫楞,用螺栓緊固。梁、板模板采用木模時,側模要包住底模。澆筑砼前,模板內的雜物應清理干凈。


拆除模板,待砼強度達到設計要求時方可拆除模板,以保證支撐梁的強度及棱角和表


面不受損傷。拆除順序是先拆搭頭木,再拆除斜撐與平撐,最后拆除側板與端模板。


3)、模板支設及拆除的注意事項


①所有模板在施工前要進行檢驗,對不合格或變形了的模板或加固件挑出來,經整修合格后方能使用。


②澆筑砼前應充分濕潤,防止砼漏漿和粘模。


③模板安裝后,有關人員要對其尺寸、平整度、垂直度、支撐系統等全面檢查并辦理交接驗收,合格后方可進行下一工序。砼施工時應有木模工及測量人員進行變形監測。


④模板周轉使用,應進行修整,保證表面的光滑和清潔,安裝前刷好脫模劑--新模板面刷瀝青漆。


⑤模板與砼的接觸面應清理干凈,并涂刷隔離劑,在涂刷隔離時,不得沾污鋼筋和砼接槎處。


⑥模板安裝的接縫不應漏漿,澆筑砼前模板要澆水,但模板內不能有積水。


⑦拆除模板,待砼強度達到設計要求時方可拆除模板,以保證支撐梁的強度及棱角和表面不受損傷。拆除過程中發現梁砼有影響結構安全、質量問題是時,應通知技術部門及相關人員,按規范處理或方案處理。


(2)鋼筋制作和安裝的施工工藝


1)鋼筋制作的施工工藝


①本工程所用的各種規格的鋼材均應有出廠合格證及檢驗報告,鋼筋表面或每捆(盤)鋼筋均應有標志,進場時應按批量及直徑分批檢驗與堆放,檢驗內容包括對鋼筋的標志外觀的檢查,并按現行國家有關標準規定抽取試樣作力學試驗,合格后方可使用。


②鋼筋制作時,應嚴格按配筋圖計量下料,按設計要求,鋼筋接頭在同斷面不應超過鋼筋總數的50%,在任一焊接接頭中心至長度為鋼筋直徑1.3la且不小于500mm的區段內,同一根鋼筋不得有兩個接頭。


③支撐梁鋼筋錨固長度均為40d,主筋保護層均為35mm。


(3)鋼筋安裝的施工工藝


1)此時冠梁已施工完成,需要在冠梁上植筋后同支承梁鋼筋連接。首先要應及時清除冠梁的浮漿和鑿除表面的砼,然后鉆孔,清孔,注膠,植入鋼筋,由于植筋數量多,而且植入的鋼筋直徑大,所以一定要嚴格要求植筋工藝和按設計圖紙施工,保證植筋的質量且應保證冠梁上的植筋錨入長度不小于10d。


2)支承梁長度大,需鋼筋連接,為了加快進度和保證施工質量,直徑不小于16的鋼筋采用直羅紋套筒連接。


3)模內綁扎時,先在主梁模板上按設計劃好箍筋的間距,然后按以下次序進行綁扎:將主筋穿好箍筋,按己標好的間距逐個分開---固定彎起筋和主筋---穿次梁彎超筋和主筋并套好箍筋---放主筋架立筋、次梁架立筋---隔一定間距將梁底主筋與箍筋綁住---綁扎立筋---再綁扎主筋---。主次梁同時配合進行。


4)梁中箍筋應與主筋垂直,箍筋的接頭應交錯設置,箍筋轉角與縱向鋼筋的交叉點均應扎牢,箍筋彎鉤的疊合處,在梁中應交錯綁。


5)彎起鋼筋與負彎鋼筋位置要正確,梁與立柱交接處,梁鋼筋錨入柱內長度要符合設計及規范要求。


6)主梁的縱向受力鋼筋在同一高度遇邊梁,必須支承在邊梁受力鋼筋之上,主筋兩端的擱置長度應保持均勻一致,次梁的縱向受力鋼筋應支承在主梁的縱向受力鋼筋之上。


7)主梁與次梁的上部縱向鋼筋相遇處,次梁鋼筋應放在主梁鋼筋之上。


(4)砼澆筑和振搗的施工技術:


(1)分層分段進行澆筑,為振搗器作用部分長度的1.25倍,最大不超過500MM;采用插入式振搗器應快插慢拔,插入點應均勻排列,逐點移動,順序進行.均勻振實,不得遺漏,移動間距不大于振動捧作用半徑的1.5倍.一般為30-40CM.


(2)澆筑要連續進行,如有間歇要在砼初凝前接縫,一般不超過2小時,否則按施工縫處理。澆筑立柱梁及主次梁交叉處由于鋼筋密集,宜采用小徑振動棒從鋼筋較稀處插入振動,必要時,可輔以細石子同強度砼進行澆筑,并用人工配合搗固。


(5)施工注意事項


1)支撐系統應連續澆筑,不得留施工縫,各構件的標高應準確符合設計要求,以保持水平方向的平整度。


2)在標高5.15m米以上的雜填土大面積開挖完成后,即對土體進行部分卸載后,再開槽施工內支撐;


3)支撐體系長度很大,為防止砼溫度和收縮變形,應采取如下措施:


①砼內添加減水劑,微膨脹劑;


②砼澆灌后應加強澆水養護,表面覆蓋草袋。


2、內支撐拆除


(1)當施工地下室底板及傳力帶,待地下室樓板及傳力帶強度達到設計值 70%,經監理同意后即可拆除內支撐。


(2)根據本工程特點及現場施工環境,采用挖掘機拆除內支撐梁


①施工準備:支撐拆除時應在已澆筑好的地下室底板上鋪設舊木?;蛑裉?、鋼板等,以防掉落的混凝土碎塊破壞地下室頂板結構實體。


②機械就位:破碎的小挖機(風炮機)利用塔吊或者汽車吊直接安放在地下室底板上進行挖鑿作業。


③拆除砼:啟動挖掘機炮頭對支撐梁進行機械振動破碎,因支撐梁距離底板面有約5.5m,拆除時,挖掘機炮頭宜從支撐梁的側面開始進行破碎。當挖掘機將支撐梁破碎后再人工用氧割、電焊等將支撐梁鋼筋主筋進行切割。使混凝土分塊。


④垃圾清理:清理出的砼碎渣用人工清理到吊籠里,利用塔吊或者汽車吊轉運出場地。

本文【河南嘉大建筑工程有限公司】來源于網絡收集整理,如果雷同請聯系刪除!

地  址:http://www.zhixiangbang.com/newShow.aspx?xwxq=867


關閉

微信掃一掃

抖音掃一掃
